時間:2024-04-09 來源:山東奧力德工程裝備有限公司
一、工藝原理:

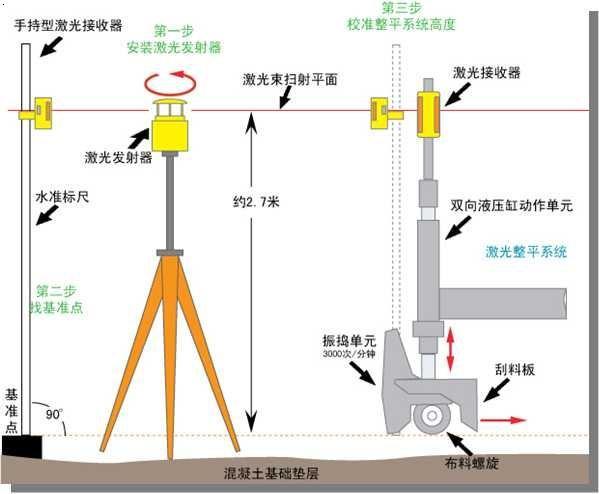

激光整平儀發射激光信號→激光接收器接收到激光信號→激光信號數據傳達到電腦數據處理系統→電腦數據處理系統發送信號到激光整平機上的雙向液壓缸→雙向液壓缸執行命令(刮板、布料螺旋及振搗器沿空間中的激光平面平行運動)→完成激光整平。
二、混凝土地面分區:
按照彈出的分倉區塊線,支設擋邊槽鋼。重點在于控制槽鋼的位置和標高,根據區塊通線確定槽鋼位置,利用激光發射器、接收器、伸縮桿控制槽鋼的標高,每段槽鋼需測3個點,在槽鋼中間位置和兩端頭位置的外側采用φ16@3000mm鋼筋撅打入基層內加固。
三、混凝土澆筑、整平:
混凝土進行隔倉澆筑,在混凝土澆筑前,根據引測的標高控制點,調整、放置好激光發射器,根據激光發射器發出的紅外線設置伸臂式混凝土激光整平機頭兩端激光接收器高度。混凝土攤鋪后,將機器駕駛至布好料的混凝土工作區域。根據激光發射器提供的恒定基準紅外線,伸臂式混凝土激光整平機機頭接收器自動調整混凝土表面標高。整平機伸縮臂打開緩慢勻速的倒退移動,機頭振動板與刮板之間的絞籠將多余混凝土翻播一側,減少了人力,提高了速度,直至將混凝土壓實至地坪完成面。重復上述操作,注意先前整平軌跡的充分疊蓋。
當激光整平機完成了施工區塊從左至右一個寬幅時,將機器再次駕駛到己預先卸放混凝土的澆筑區域的最左側,并重復該過程。
四、注意事項:
該工序的操作要點是混凝土的水灰比及坍落度不能過大,否則對混凝土的成型質量會造成影響。同時,在混凝土初凝的過程中,要注意混凝土的收縮,如果混凝土面層出現收縮下陷,會使地面的平整度超標,可在提漿時或磨面前進行補漿,補償混凝土收縮而產生的不利影響。
